Фото по теме: Особенности бетонирования монолитных колонн и пилонов

Особенности бетонирования монолитных колонн и пилонов

Технология укладки: от подвижности до вибрации

Монолитное строительство диктует свои законы: бетонная смесь для вертикальных конструкций — это не та субстанция, которую можно просто вылить из бадьи. Ключевой параметр здесь — удобоукладываемость. Для колонн и пилонов с густым армированием и сложной геометрией сечения необходима высокая подвижность смеси (класс П4–П5), иначе в hardest-to-reach зонах образуются пустоты и раковины. Однако чрезмерная текучесть опасна — она создает распирающее давление на опалубку, которое может привести к деформации щитов и изменению геометрии конструкции.

Сама подача смеси — это отдельный ритуал. Запрещено сбрасывать бетон с высоты более 2 метров (для густоармированных конструкций — 1 метр), так как при падении смесь расслаивается: крупный заполнитель летит вниз, а цементное молочко остается наверху. Поэтому процесс ведут через хоботы или виброхоботы, которые опускают внутрь каркаса. Важно помнить, что укладка должна идти непрерывными слоями по 30–50 см, чтобы избежать образования холодных швов — слабых зон, где сцепление между старым и новым бетоном нарушено.

Опасность распора и выбор опалубочной системы

Гидростатическое давление на стенки опалубки — главный враг монолитчика. В отличие от плит перекрытия, где смесь распределяется горизонтально, здесь вся масса давит на вертикальные щиты. Если на этапе проектирования не учесть этот параметр, опалубка «сыграет» — выпучится, и вы получите вместо ровной грани криволинейную поверхность. Поэтому для высоких колонн (свыше 3 метров) используют специальные щитовые системы с усиленными стяжными винтами повышенного класса прочности.

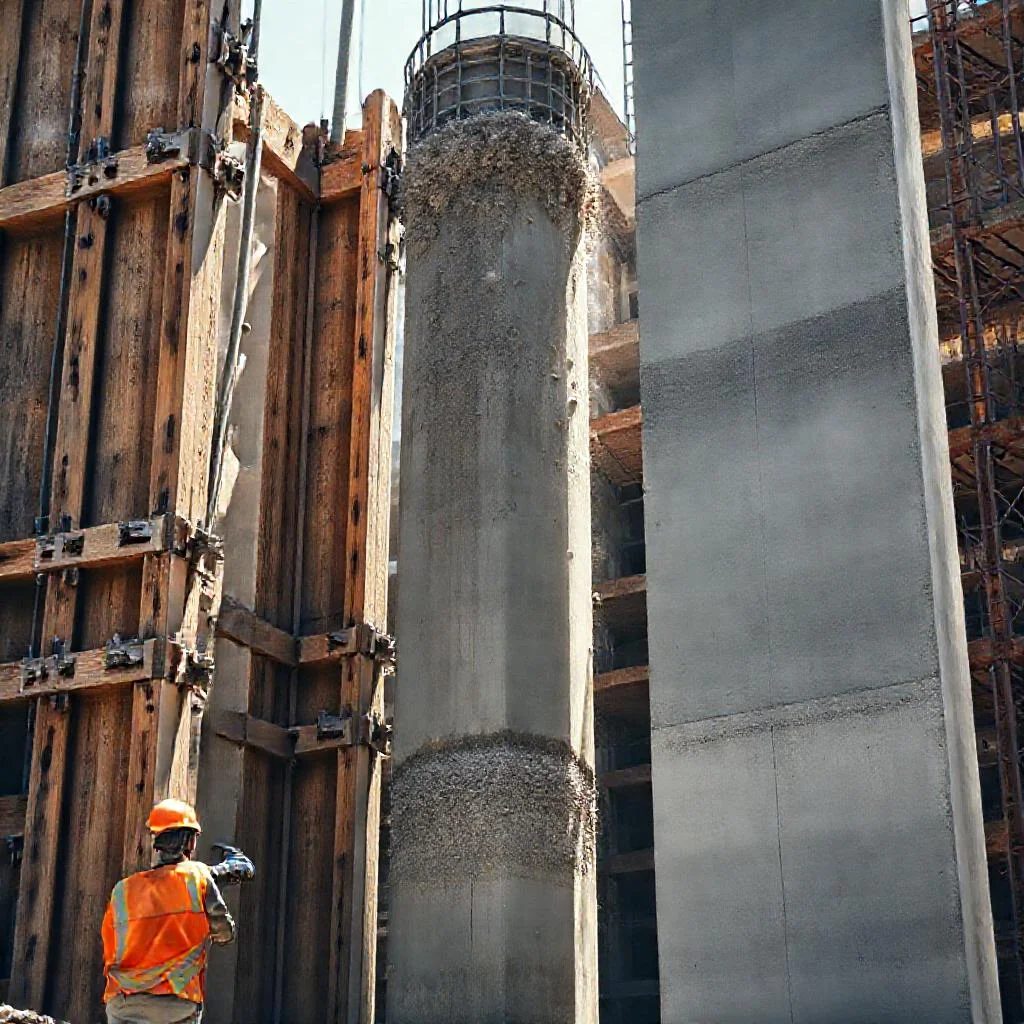

Иллюстрация к статье: Особенности бетонирования монолитных колонн и пилонов

Опытные бригады выбирают опалубку не по принципу «какая дешевле», а по коэффициенту оборачиваемости. И здесь есть нюанс: скорость бетонирования должна соответствовать допустимому давлению, указанному в паспорте опалубочной системы. Если вы зальете колонну за один прием, когда расчетная скорость была 0,5 м/час, а фактическая составила 2 м/час — щиты просто разорвет по швам. Лучше разбить заливку на технологические перерывы, но выдержать паузу до схватывания предыдущего слоя, чтобы избежать расслоения.

Особенности вибрации: не навреди

Вибрирование — это ювелирная работа, которая определяет конечную прочность. Глубинные вибраторы погружают в смесь с шагом, не превышающим полуторного радиуса действия, но есть важный нюанс для узких сечений. В пилонах с толщиной стенки 30–40 см вибратор нельзя погружать хаотично — это приводит к локальному перегреву смеси и «выдавливанию» цементного молочка на поверхность. Извлекать вибратор нужно медленно, чтобы полость схлопнулась, а не оставить пустотный канал.

Критически важно не перевибрировать бетон. Опытный мастер определяет момент прекращения воздействия по двум признакам: прекращение оседания смеси и появление цементного молочка на поверхности. Однако на глубине 3–4 метров этих сигналов не видно. Поэтому правило для высоких колонн простое: время вибрации на одну точку не должно превышать 30–40 секунд. Если пузырьки воздуха перестали подниматься, а смесь «закипела» — процесс немедленно останавливают, иначе произойдет сегрегация.

Уход за бетоном и распалубливание

Сразу после финиша бетонирования колонна вступает в фазу активного твердения. И здесь распространенная ошибка — оставить конструкцию без внимания на сутки. Выделяющееся тепло гидратации в массивных пилонах (сечение более 60х60 см) создает градиент температур между ядром и поверхностью. Этот перепад вызывает внутренние напряжения, приводящие к микротрещинам. Решение — ранний уход: полив водой, укрытие пленкой или использование замедлителей схватывания.

Срок распалубки определяется не календарным днем, а набором критической прочности. Для колонн это обычно 50% от проектной марки (часто достигается за 2–3 суток при +20°C), но в холодный период это время увеличивается до недели. Важно помнить: резкое снятие опалубки при перепаде температур более 20°C запрещено. Профессионалы сначала ослабляют замки, давая конструкции «подышать», и лишь через несколько часов полностью демонтируют щиты. Это предотвращает термический удар и появление волосяных трещин.

Колонна — это не просто вертикальный элемент, а позвоночник здания. Качественно забетонированная конструкция не прощает спешки, но с лихвой вознаграждает за терпение — равномерной усадкой и отсутствием скрытых дефектов.

Типичные дефекты и методы предотвращения

Даже при идеальной смеси бригады сталкиваются с локальными проблемами. Самый частый гость — раковины на гранях пилонов, возникающие из-за плохого прилипания смеси к арматуре или опалубке в момент подъема. Причина банальна — либо мелкий щебень, который не проходит между стержнями, либо слишком быстрая заливка, когда воздух не успевает выходить. Решение лежит в корректировке состава: увеличение доли песка и уменьшение максимальной фракции заполнителя до 20 мм.

Вторая беда — образование «корок» на стыках старых и новых слоев. Это происходит, если перерыв превысил 40 минут (в жару) или 90 минут (в прохладную погоду). Бетон начинает схватываться, и новый слой не может монолитно сцепиться с предыдущим. Технологическая карта требует обработки границы шва специальным составом или перфоратором для создания шероховатости. Но лучший метод — организовать непрерывную подачу бетона, имея на площадке резервную бетононасосную установку.

Зимние особенности и добавки

Бетонирование колонн при отрицательных температурах — это отдельный чек-лист. Вода в смеси замерзает в капиллярах, кристаллизуется и разрывает структуру цементного камня. Поэтому используют противоморозные добавки (ПМД), но здесь кроется ловушка: некоторые из них замедляют набор прочности на ранних стадиях. Электропрогрев греющими проводами, заложенными в каркас, позволяет сохранить положительную температуру, но требует строгого контроля температурных датчиков.

Важный нюанс для пилонов зимой — термос. Утепленная опалубка с минеральной ватой создает эффект термоса, но если колонна тонкостенная (менее 300 мм), сохранить тепло не удастся. В таких случаях применяют инфракрасные нагреватели или паропрогрев. Но самый простой и надежный путь — использовать бетон с высоким экзотермическим потенциалом: модифицированные смеси на портландцементе М500 с добавлением микрокремнезема. Они «разгораются» сами, но требуют от мастера точного расчета времени набора критической прочности перед снятием опалубки.

  • Проектный распор: проверяйте фактическую скорость подачи смеси против допустимого давления опалубки.
  • Глубина погружения вибратора: не менее 10 см в предыдущий слой для монолитного сцепления.
  • Температурный контроль: при разнице между ядром и поверхностью более 25°C необходимы термоактивные смеси.
  • Срок распалубки: не по часам, а по результатам испытаний контрольных кубиков.

Ключевые параметры и контроль при бетонировании вертикальных несущих конструкций

Параметр / Этап работ Колонны Пилоны (тонкостенные) Критическое значение / Норматив Последствия нарушения
Подвижность бетонной смеси Класс П4–П5 (высокая текучесть) Класс П4–П5 (обязательно для густого армирования) Осадка конуса: 16–20 см и более Пустоты и раковины в труднодоступных зонах
Высота сброса смеси Не более 2 метров Не более 1 метра (густоармированные) Точное соблюдение предела Расслоение смеси (щебень вниз, молочко вверх)
Толщина укладываемого слоя Непрерывные слои по 30–50 см Без перерывов на схватывание Образование холодных швов — слабых зон
Скорость бетонирования (распор) Соответствие паспорту опалубки (пример: 0,5 м/час) Фактическая скорость ≤ расчетной Разрыв щитов, деформация и выпучивание опалубки, искривление грани
Параметры вибрирования Время на точку: 30–40 секунд; шаг погружения: 1,5 радиуса действия; погружение в предыдущий слой: не менее 10 см Прекращение оседания, появление молочка; «закипание» = сигнал к остановке Перевибрация — сегрегация, выдавливание молочка; недостаточная — пустотные каналы и каверны
Температурный режим (зима) ПМД (противоморозные добавки), электропрогрев, метод термоса Для тонкостенных (<300 мм) — термос неэффективен, нужен прогрев Замерзание воды в капиллярах, разрыв структуры цементного камня
Уход за бетоном (тепловлажностная обработка) Полив водой, укрытие пленкой, замедлители схватывания Перепад температур ядро/поверхность ≤ 20°C, при >25°C — термоактивные смеси Микротрещины от внутренних напряжений
Срок распалубки Набор 50% проектной прочности (2–3 суток при +20°C, до недели в холод) Контроль по испытаниям кубиков, а не по календарю; перепад ≤ 20°C при снятии Термический удар — волосяные трещины; обрушение при недоборе прочности
Обработка швов (перерыв в укладке) >40 минут (жара), >90 минут (прохладно) >40 минут (жара), >90 минут (прохладно) Зачистка перфоратором или спецсоставом для шероховатости «Корки» на стыках — отсутствие монолитного сцепления
Состав смеси (для предотвращения раковин) Максимальная фракция заполнителя до 20 мм, увеличение доли песка Проходимость между стержнями арматуры Раковины на гранях пилонов

Частые вопросы по бетонированию монолитных колонн и пилонов

Какой класс подвижности бетонной смеси требуется для колонн и пилонов с густым армированием?

Для колонн и пилонов с густым армированием и сложной геометрией сечения необходима высокая подвижность смеси — класс П4–П5. Это позволяет избежать пустот и раковин в труднодоступных зонах. Однако важно помнить, что чрезмерная текучесть создает распирающее давление на опалубку, что может привести к ее деформации.

Какие правила безопасности при подаче бетонной смеси в опалубку колонн?

Сбрасывать бетон с высоты более 2 метров (для густоармированных конструкций — более 1 метра) запрещено, так как смесь расслаивается: крупный заполнитель уходит вниз, а цементное молочко остается сверху. Укладку ведут через хоботы или виброхоботы, опуская их внутрь каркаса. Процесс должен идти непрерывными слоями по 30–50 см, чтобы избежать образования холодных швов.

Как избежать деформации опалубки из-за гидростатического давления при заливке высоких колонн?

Главное — соответствовать допустимой скорости бетонирования, указанной в паспорте опалубочной системы. Для высоких колонн (свыше 3 метров) используют усиленные щитовые системы с повышенным классом прочности стяжных винтов. Если расчетная скорость была 0,5 м/час, а фактическая превысила 2 м/час, опалубку может разорвать по швам. Рекомендуется разбивать заливку на технологические перерывы.

Как правильно вибрировать бетон в узких пилонах и колоннах?

Вибрирование должно быть аккуратным: глубина погружения вибратора — не менее 10 см в предыдущий слой, а шаг перестановки — не более полуторного радиуса действия. В узких сечениях вибратор нельзя погружать хаотично, чтобы не выдавить цементное молочко. Время вибрации на одну точку — не более 30–40 секунд. Прекращают процесс, когда смесь перестала оседать и на поверхности появилось цементное молочко. Перевибрация ведет к сегрегации.

Какой минимальный срок до распалубки колонн и как ухаживать за бетоном после заливки?

Срок распалубки определяется не календарным днем, а набором критической прочности — обычно 50% от проектной марки. При +20°C это часто достигается за 2–3 суток, в холодный период — до недели. Резкое снятие опалубки при перепаде температур более 20°C запрещено — сначала ослабляют замки и дают конструкции «подышать». После заливки колонну необходимо увлажнять, укрывать пленкой и контролировать градиент температур между ядром и поверхностью, чтобы избежать микротрещин.
